成本是一道还没揭晓的谜题:当不确定性藏在「花多少钱」而不是「赚多少钱」里

[1993 JFE] Investments of Uncertain Cost
Note

本文读的是 Pindyck (1993, Journal of Financial Economics):当一项不可逆投资的「成本」本身是随机的,不确定性会从两个完全相反的方向拉扯投资决策——技术不确定性让你更想现在就动手,投入价格不确定性却让你更想再等等。一条简洁的决策规则把两者统一了起来:只要「完工的期望成本」低于某个临界值 K*,就以最大速度投下去。

1 引言:我们一直盯错了地方

几乎所有「不确定性下的投资」研究,盯着的都是同一件事——未来的回报有多不确定。一座工厂建成之后能卖多少钱?一只新药上市之后市场有多大?人们把这些回报的波动写进几何布朗运动,然后求解一个最优停时(optimal stopping)问题,得到那条著名的结论:因为投资不可逆,你应该等到项目价值 V 相对于沉没成本 I 高出一截,才肯出手。

但 Pindyck 在这篇论文里提出了一个被长期忽略的问题:对于很多大项目,真正算不准的不是「能赚多少」,而是「要花多少」。

想一想核电站。它建成之后发的电值多少钱,当然不确定;可在 1980 年代的美国,比这更要命的是——你根本不知道把它建起来要烧掉多少钱。工程难度、监管变更、工期一拖再拖,让总建造成本的波动远远盖过了收入端的波动,以至于电力公司干脆不敢再上新机组。petrochemical 联合体、一款新机型飞机、一种新药的研发,无不如此。它们有两个共同点:成本极不确定,而且投下去的钱收不回来(不可逆)。

于是一个自然的问题是:当不确定性从「回报端」搬到「成本端」,那条经典的「等待」直觉,还成立吗?

Tip

答案是「一半成立,一半反转」。而这篇论文最漂亮的地方,正是它把成本不确定性拆成了两种,并证明这两种对投资决策的影响方向相反

2 两种不确定性:一个向左拉,一个向右拉

Pindyck 把成本不确定性切成了两块,名字起得很讲究。

第一种叫技术不确定性(technical uncertainty)。 它问的是:假定建造投入的价格都已知,这个项目在物理上到底有多难干完?要多少时间、多少人力、多少材料?关键在于——这种不确定性只能靠「真的去干」来揭晓。 你不投,就永远不知道。而且它基本是可分散的(diversifiable):一个项目难不难干,跟整体宏观经济没什么关系。

第二种叫投入价格不确定性(input cost uncertainty)。 它来自外部:劳动力、土地、材料的价格会无法预测地波动,政府的监管也会变。这些变化不管你投不投资都在发生,而且你看得越远,它越模糊。更要命的是,它可能是不可分散的——建造成本往往和宏观经济正相关。

现在,先来看两个 Pindyck 在引言里给的小例子,它们把全文的张力一次性点透了。

技术不确定性,让 NPV 为负的项目也值得开工。 一个项目第一期要投 \$1。投完之后,有 0.5 的概率就此完工,有 0.5 的概率还需要再投 \$4 的第二期。完工能拿到确定的 \$2.8。算一下期望成本是 \$3,传统 NPV 是负的。但传统 NPV 漏算了一件事:如果第二期真的需要,你可以选择放弃。 正确的 NPV 是 -1 + (0.5)(2.8) = $0.4 ——是正的!所以至少第一期应该投。投资本身有了一重「影子价值」:它在揭示成本信息。而且,因为信息只在你投资时才到来,等待毫无价值。

投入价格不确定性,却让 NPV 为正的项目也不该现在投。 现在的成本是 \$3,下期会等概率地跌到 \$2 或涨到 \$4,然后稳定下来。完工拿确定的 \$3.2,无风险利率为零。现在就投,传统 NPV 是 \$0.2。可如果等一期,只在成本跌到 \$2 时才投,NPV 是 (0.5)(3.2 - 2) = $0.6 ——等待更好。这一次,等待有了价值,因为成本会自己变,你不必动手也能等到好消息。 更妙的是,如果成本的 beta 很高,把风险调整折现率设成 25%,等待的 NPV 变成 (0.5)(3.2 - 2/1.25) = $0.8,比刚才还高——高 beta 反而加大了「等」的好处。

一个让你更想动手,一个让你更想等待。接下来真正关键的一步,是把这两种力量装进同一个连续时间模型里。

3 模型:把「期望成本」做成一个受控扩散过程

先看没有不确定性的基准。项目的完工总成本是随机变量 \(\tilde{K}\),期望成本 \(K = E(\tilde{K})\);公司最快只能以速率 \(k\) 投资,所以完工要花时间 \(T = K/k\);完工后拿到确定价值 \(V\)。这时投资机会的价值是把回报折现、减去摊开的投资流:

$$ F(K) = \max\!\left[\,(V + k/r)\,e^{-rK/k} - k/r,\; 0\,\right] $$

最优规则是只要 \(F(K) > 0\) 就开工,即 \(K\) 低于一个临界值:

$$ K^* = (k/r)\log\!\left(1 + rV/k\right) $$

注意:若 \(r = 0\),则 \(F(K) = V - K\)、\(K^* = V\);但只要 \(r > 0\),就有 \(K^* < V\)。原因很直白——回报 \(V\) 要等到 \(T\) 时才拿到、得折现,可成本却从一开始就在花。

3.1 把不确定性写进成本的运动方程

真正的核心,是让「期望完工成本」\(K(t)\) 服从一个受控扩散过程(controlled diffusion process)

$$ dK = -I\,dt + g(I, K)\,dz $$

这里 \(I\) 是投资速率,\(z(t)\) 是维纳过程。这个方程在说一件很有画面感的事:投资会让期望完工成本下降(\(-I\,dt\) 项),但成本同时也在随机地抖动(\(g\,dz\) 项)。 抖动从哪来?如果是技术不确定性,那么不投资时成本不动(\(g(0,K) = 0\));如果是投入价格不确定性,那么不投资成本也在动(\(g(0,K) > 0\))。

Pindyck 要求这个设定满足几条经济上必须成立的条件(一次齐次、\(F_K < 0\)、当 \(K \to 0\) 时方差趋于零、以及 \(K\) 确实是期望完工成本),最后挑出一个既满足条件又足够一般的函数形式:

$$ g(I, K) = \beta K\,(I/K)^{\alpha}, \qquad 0 \le \alpha \le \tfrac{1}{2} $$

接着是全文的「点睛之笔」:两种不确定性,恰好对应 \(\alpha\) 的两个端点。

把两者合并进一个方程,得到最一般的成本演化:

$$ dK = -I\,dt + \beta (IK)^{1/2}\,dz + \gamma K\,dw $$

其中 \(dz\) 与 \(dw\) 是不相关的两个维纳过程;我们假设 \(dz\) 的风险完全可分散(与市场无关),但 \(dw\) 可能与市场相关。\(\beta\) 度量技术不确定性的强度,\(\gamma\) 度量投入价格不确定性的强度。

3.2 最优投资规则:用复制资产消掉折现率

既然 \(dw\) 可能与市场相关,就不能简单地拿无风险利率去折现。Pindyck 用的是或有权益(contingent claims)方法:假设存在一个与 \(w\) 完全相关的资产(或动态组合)\(x\),它满足 \(dx = \alpha_x x\,dt + \sigma_x x\,dw\),由 CAPM 它的风险调整期望回报是 \(r_x = r + \theta\rho_{xm}\sigma_x\)。这样就能把那个不好确定的折现率 \(\rho\) 替换成无风险利率 \(r\),代价是引入一个参数 \(\phi = (r_x - r)/\sigma_x = \theta\rho_{xm}\)。

Note

\(\phi\) 里唯一与项目相关的量是 \(\rho_{xm}\)——也就是成本波动与股市的相关系数。\(\theta\) 是全经济的市场风险价格(论文用 NYSE 1926–88 数据估出 \(\theta \approx 0.4\))。这一步把「成本的系统性风险」干净地塞进了一个数字里。

附录证明,\(F(K)\) 必须满足下面这个偏微分方程。这是全文的心脏,我们用带标注的方式把它拆开看:

$$ \tfrac{1}{2}\,\cssId{a1}{\beta^2 I K F_{KK}} \;+\; \tfrac{1}{2}\,\cssId{a2}{\gamma^2 K^2 F_{KK}} \;-\; \cssId{a3}{I F_K} \;-\; \cssId{a4}{\phi \gamma K F_K} \;-\; \cssId{a5}{I} \;=\; r F $$

因为这个方程对 \(I\) 是线性的,使最优 \(F(K)\) 最大化的投资速率永远取两个极端之一——要么全速 \(k\),要么干脆不投:

$$ I = \begin{cases} k, & \tfrac{1}{2}\beta^2 K F_{KK} - F_K - 1 \ge 0 \\[4pt] 0, & \text{otherwise} \end{cases} $$

这就是那条「简单到出人意料」的决策规则的来源:方程有一个自由边界 \(K^*\),当 \(K \le K^*\) 时全速投,否则停手。求解需要配合边界条件——完工时 \(F(0) = V\),成本极大时 \(\lim_{K\to\infty} F(K) = 0\),以及在 \(K^*\) 处的平滑粘合(smooth pasting)条件 \(\tfrac{1}{2}\beta^2 K^* F_{KK}(K^*) - F_K(K^*) - 1 = 0\)。当 \(I = 0\) 时方程有解析解 \(F = aK^b\),其中 \(b\) 是二次方程 \(\tfrac{1}{2}\gamma^2 b(b-1) - \phi\gamma b - r = 0\) 的负根。

4 解的性质:方向相反的两幅图

把模型解出来,两种不确定性的「相反性格」就一目了然了。

4.1 纯技术不确定性:温和地抬高门槛

只留技术不确定性(\(\gamma = 0\))时,当 \(r = 0\) 有漂亮的解析解,临界值是

$$ K^* = \left(1 + \tfrac{1}{2}\beta^2\right) V $$

注意 \(\beta > 0\) 时 \(K^* > V\),而且 \(K^*\) 随 \(\beta\) 递增——不确定性越大,可以开工的最大期望成本越高。 这正是引言里那个「NPV 为负也值得投」的连续时间版本:投资在揭示信息,这重影子价值压低了真实的期望成本。

但 Pindyck 很诚实地指出:这个效应其实相当温和。取 \(V = 10\)、\(k = 2\)、\(r = 0.05\),当 \(\beta\) 从 0 升到 0.343(对应成本标准差 25%)再到 0.63(标准差 50%),如下图所示——只有 \(\beta = 0.63\) 时 \(K^*\) 才明显超过确定性情形。要让 \(K^*\) 抬高 50%(从约 9 升到约 13.5),\(\beta\) 得接近 1,也就是说总成本的标准差要达到期望成本的约 100%

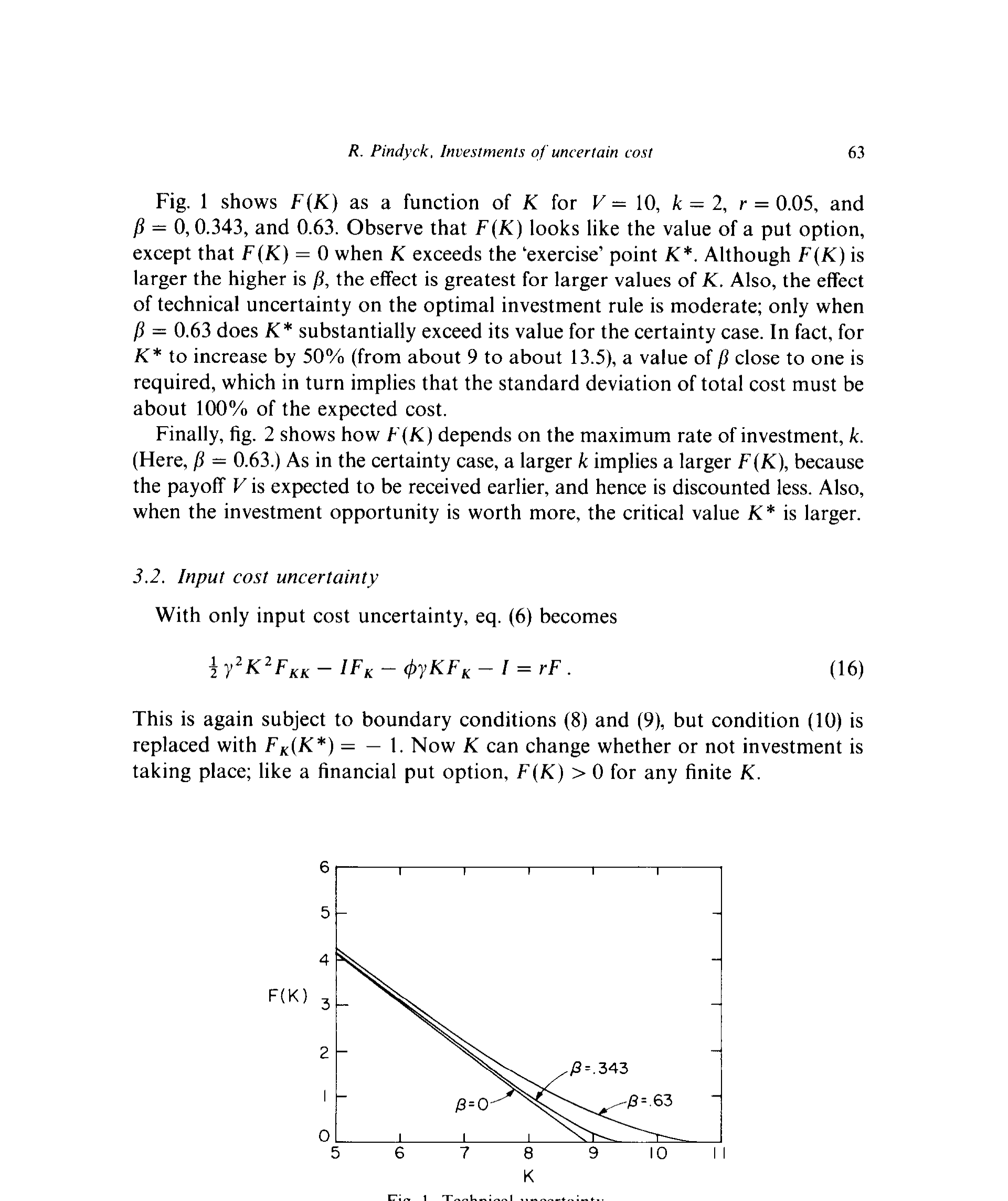

Figure I: Technical uncertainty

Figure I: Technical uncertainty

为什么把方差和 \(\beta\) 联系起来?附录给出,当 \(\gamma = 0\) 时完工成本的方差是

$$ \mathrm{var}(K) = \left(\frac{\beta^2}{2 - \beta^2}\right) K^2 $$

由此反推:标准差 25% 对应 \(\beta = 0.343\),标准差 50% 对应 \(\beta = 0.63\)。这两个数在现实项目里都不算罕见,所以成了后文计算的基准。

Tip

这里还有个被低估的洞见:在技术不确定性下,投资机会的价值随最大投资速率 \(k\) 上升而上升——能投得越快,回报 \(V\) 越早到手、折现越少,于是临界值 \(K^*\) 也越大。

4.2 纯投入价格不确定性:狠狠地压低门槛

换成纯投入价格不确定性(\(\beta = 0\)),故事整个反过来。首先一个有意思的细节:当 \(\gamma > 0\) 时,\(r = 0\) 根本无解——因为如果不用折现,你总是更愿意一直等到 \(K\) 跌到接近零再投,哪怕要等很久也无所谓。正是折现,才让「等待」有了机会成本,才让现在投资变得有意义。

数值解(\(V = 10\)、\(k = 2\)、\(r = 0.05\)、\(\phi = 0\))显示,即便 \(\gamma\) 只有 0.2,对投资机会价值和临界 \(K^*\) 都有可观影响:\(\gamma = 0.2\) 时的 \(K^*\) 大约只有 \(\gamma = 0\) 时的一半。 换句话说,一个正确的 NPV 规则会要求回报大约是期望成本的两倍,你才该动手。这个量级和 McDonald & Siegel (1986)、Majd & Pindyck (1987) 在「回报不确定」情形下得到的结果遥相呼应——投入价格不确定性的影响,丝毫不比回报不确定性小。

Figure 3: Input cost uncertainty

Figure 3: Input cost uncertainty

再叠加系统性风险 \(\phi\)。\(\phi = \theta\rho_{xm}\),合理取值应小于 \(\theta \approx 0.4\),大约在 0.1 到 0.3 之间。如下图所示,\(\phi\) 越大,\(F(K)\) 越高、\(K^*\) 越低——成本的 beta 越高,越该等待。 直觉是:高 beta 意味着「高成本」更可能与「高股市回报」相伴,于是这个投资机会本身成了对不可分散风险的一种对冲;同时高 beta 抬高了对未来成本的折现率,既抬高了机会的价值,也抬高了等待的好处。

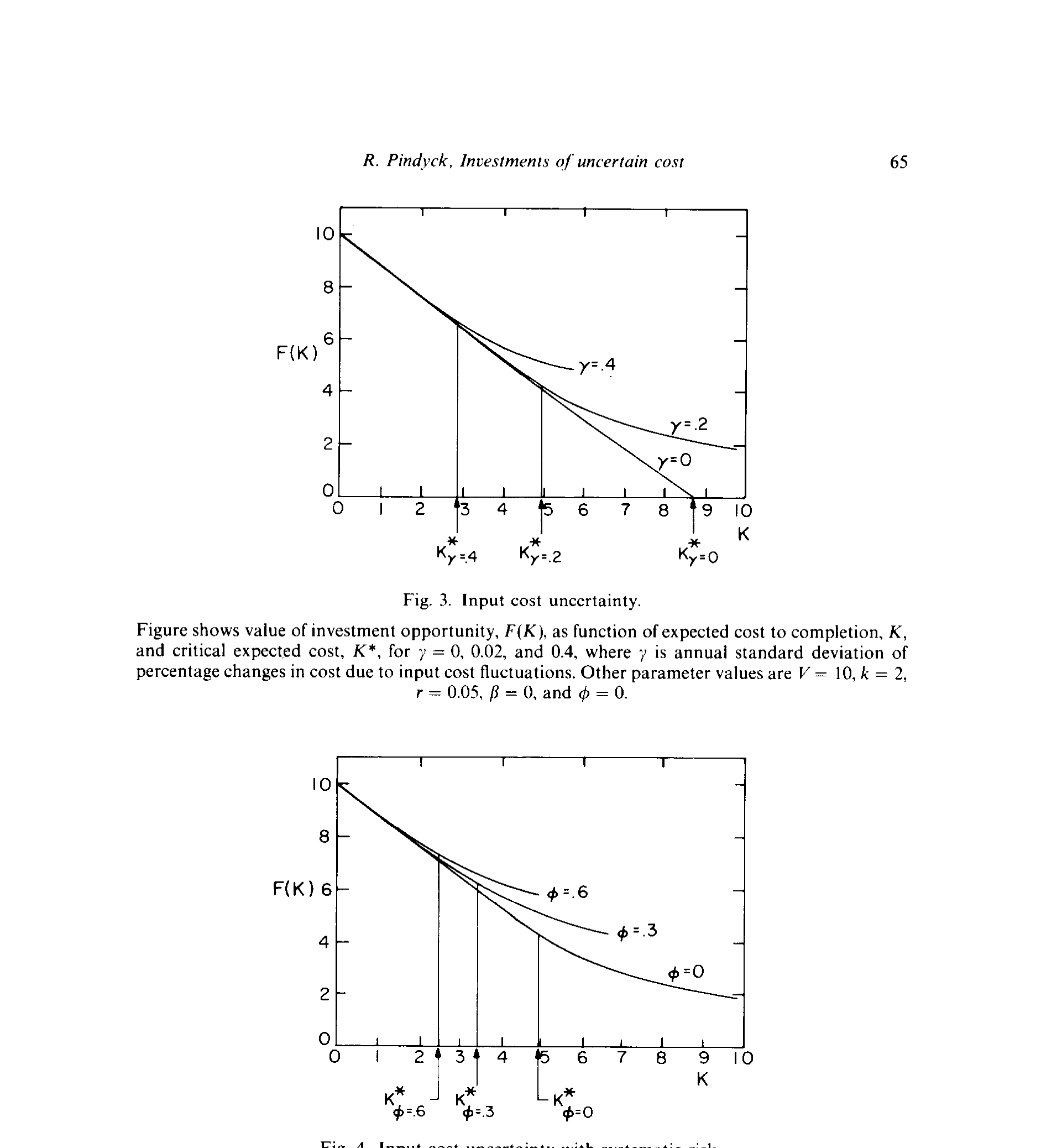

Figure 4: Input cost uncertainty with systematic risk

Figure 4: Input cost uncertainty with systematic risk

到这里,全文的核心已经讲透了:成本不确定性不是一个东西,而是两个性格相反的东西。 把它们混为一谈,你会同时高估和低估投资门槛;只有分开处理,模型才能告诉你——对核电站这类项目,哪一种不确定性才是主导。

5 文献脉络:从「回报不确定」到「成本不确定」

这条研究的来路,是一部「我们到底在为什么而等待」的演进史。

最早把「不可逆 + 不确定」做成最优停时的,是 McDonald & Siegel (1986):付沉没成本 \(I\) 换价值 \(V\),\(V\) 与 \(I\) 都走几何布朗运动,最优规则是等到 \(V/I\) 超过某个大于 1 的临界值——这是「等待的价值」的经典表述。Majd & Pindyck (1987) 把它推进到「需要时间建造」的序贯投资,但不确定的仍是完工后的价值

文献脉络时间线
文献脉络时间线(按发表年份排布;红色为本文)

另一条线则更早地盯上了「成本」。Roberts & Weitzman (1981) 建了一个序贯投资模型,项目可中途停止,投资既降低期望完工成本、也降低其方差,他们证明哪怕整个项目 NPV 为负也可能值得先投早期阶段——这正是本文技术不确定性那一支的思想源头。Baldwin (1982) 则从「机会随机到来、资源有限」的角度,说明简单 NPV 规则会导致过度投资,等待更好的机会有价值。Grossman & Shapiro (1986) 和 Myers & Majd (1984) 各自补上了「不确定的总努力」和「放弃期权」的拼图。

Pindyck (1993) 站在这两条线的交汇处:他既继承了 Roberts–Weitzman 把成本写成受控随机过程的传统,又把 McDonald–Siegel 的「等待」直觉搬到了成本端,并第一次把成本不确定性清晰地一分为二,用一个 \(\alpha\) 参数把两者统一在同一个 PDE 里。两年后,他与 Dixit 合著的 Investment under Uncertainty (1993) 成了这整个领域的「圣经」。

(关于「不确定性下何时行权」的实证检验,可参见《一座金矿什么时候关门?》;而本文「技术风险可分散却仍影响折现率」的直觉,在新创企业估值里有直接回响,见《R&D 的技术风险明明是「赌运气」,为什么它的折现率反而更高?》。)

6 评论与延伸(Q&A + 研究方向)

(a) 几个可能的疑问

Q:技术不确定性和投入价格不确定性,到底凭什么效果相反?

关键在于「不确定性何时揭晓」。技术不确定性只在你投资时才解锁信息——既然不投就什么都学不到,那就没有等待的价值,反而要趁早开工去「买」信息。投入价格不确定性则不管你动不动都在演化,于是它给了你一个免费的期权:站着不动,也能等到成本下跌的好消息。一个把信息绑在行动上,一个把信息留给时间,方向自然相反。

Q:「技术不确定性让 NPV 为负也该投」,这是不是在鼓励乱花钱?

不是。传统 NPV 算错了,因为它把「完工总成本」当成一个确定数,忽略了中途放弃的期权。正确的算法里,投资的真实期望成本要减去那重「揭示信息」的影子价值。引言那个 -1 + 0.5×2.8 = 0.4 的例子说明:你只承诺第一期的 \$1,第二期的 \$4 是「看情况再说」。所以这不是乱投,而是把期权价值算进去之后的理性投资。

Q:为什么投资规则是「要么全速、要么不投」,没有中间速度?

因为 PDE (6) 对投资速率 \(I\) 是线性的。线性目标在约束区间 \([0, k]\) 上的最优解必然落在端点,这就是所谓的角点解(corner solution / bang-bang control)。Pindyck 特意选 \(\alpha = 0\) 和 \(\alpha = \tfrac{1}{2}\) 这两个值,正是因为它们给出这种干净的角点解。论文也提到,\(0 < \alpha < \tfrac{1}{2}\) 的中间值会带来内部解,公司会根据 \(dK\) 的方差去调节 \(I\)——那是更复杂的故事。

Q:成本的 beta(\(\phi\))那条逻辑,会不会反直觉?高风险不是该让人却步吗?

表面看是反直觉,细想很顺。高 beta 意味着「成本高」常和「股市好」同时发生,所以一个「将来要付高成本」的负债,恰好在你最富有的时候才咬你——这等于天然对冲了系统性风险,于是投资机会更值钱。同时高 beta 抬高了未来成本的折现率,让「现在锁定成本」显得更亏、「等待」显得更划算。注意:这条只对投入价格不确定性成立,因为技术不确定性被假设为可分散,\(dz\) 与市场无关。

Q:这个模型假设完工价值 \(V\) 确定,现实里 \(V\) 明明也随机,会不会让结论失效?

Pindyck 在第 5 节说明模型可以扩展到 \(V\) 随机的情形。核心论点不变:只要成本不确定性远大于回报不确定性(核电站正是如此),把成本拆成两种来分析的价值就成立。当然,若两端不确定性相当,就需要同时建模,决策规则也不再是单一临界值那么简洁。

Q:核电站那个应用,最大的现实意义是什么?

它示范了模型怎么用来回答一个真问题:1980 年代一座在建核电站,该续建还是该弃建?答案取决于「剩余的期望完工成本」是否还低于 \(K^*\),而 \(K^*\) 又取决于技术不确定性和投入价格不确定性各占多大。论文的潜台词是:当年很多机组之所以被叫停,未必是回报不行,而是投入价格(含监管)不确定性把 \(K^*\) 压得太低了。

(b) 几个可能的研究问题与提案

1. 把两种不确定性的「分解」搬到信用市场的项目融资里。 【经济故事】基础设施、能源、数据中心这类项目,债务往往是按「完工成本」分期放款的。如果能把技术不确定性(边干边揭晓)和投入价格不确定性(外生波动)分开,理论上贷款人对两者的定价应当不同——前者随工程进度收敛,后者一直悬着。这会直接影响 project finance 里分期放款的利差结构。 【可行性】中。需要逐笔的项目贷款数据(如 Dealogic ProjectWare)和成本超支记录;识别难点在于区分「成本涨是因为难干」还是「因为材料涨价」,可借助行业级投入价格指数作为外生 \(\gamma\) 的代理。

2. 外资持有人会不会改变企业面对「投入价格不确定性」的等待行为? 【经济故事】本文说 \(\phi\)(成本与市场的相关性)越高越该等待。外资股东的边际风险价格 \(\theta\)、相关性结构可能与本地股东不同,于是同一个项目在「外资主导」与「本地主导」的公司里,最优开工时点会不一样。 【可行性】中偏低。需要跨国的项目级资本支出数据 + 股东国籍构成;识别靠外资持股的外生变动(如指数纳入、QFII 额度放开)。诚实地说,把「成本端 beta」干净地估出来很难,这是主要障碍。

3. 用核电站之外的「成本超支」面板,实证检验 \(K^*\) 规则。 【经济故事】本文给了一条可证伪的预测:弃建/续建的临界点取决于剩余期望成本与 \(K^*\) 的比较,而 \(K^*\) 随技术不确定性升、随投入价格不确定性(及其 beta)降。大型公共工程、半导体 fab、新药 III 期试验都能提供「中途放弃」事件。 【可行性】高。这类项目的里程碑、成本估计修订、放弃决策常有公开披露;可仿照金矿实物期权的实证范式(见上文交叉引用),用结构估计反推隐含的 \(K^*\)。

4. 把「投资揭示成本信息」这一影子价值,接到学习型实物期权的机器学习估值上。 【经济故事】技术不确定性的精髓是「投资 = 买信息」。现代深度代理(deep surrogate)方法可以把高维的、含学习的最优停时问题数值求解,从而把 Pindyck 的二维 \(\alpha\) 设定推广到多源、相关的成本冲击。 【可行性】中高。纯数值/方法论工作,不需要新数据;价值在于把 1993 年只能取两个端点的解析便利,扩展到现实中介于两者之间的连续谱。

7 我的判断

这篇论文的贡献,不在于数学有多复杂,而在于它重新定义了问题。在「不确定性下的投资」几乎被等同于「回报不确定性」的年代,Pindyck 指出成本端同样重要,并且——这才是真正的洞见——成本不确定性不是铁板一块,而是两种方向相反的力量。一个 \(\alpha\) 参数把「投资是买信息」和「等待是买期权」统一在同一条 PDE 里,最后落到一条 K < K* 就全速投的简洁规则上,这是理论建模的范本。

对识别(这里是「模型可信度」)的担忧有两处。其一,技术不确定性「完全可分散」是个强假设;现实中工程难度未必与宏观无关(比如全行业同时遭遇技术瓶颈),一旦 \(dz\) 与市场相关,两种不确定性的「相反性格」会被部分抹平。其二,\(\alpha\) 只取 0 和 \(\tfrac{1}{2}\) 两个端点固然给了漂亮的角点解,但也意味着模型回避了最有现实味道的「中间地带」——大多数真实项目恐怕同时具有可学习和外生两种成分,且二者相关。

后续我最想看到的,是把这套分解拿去做结构估计:用大型工程或新药研发的成本修订面板,分别识别出 \(\beta\)、\(\gamma\)、\(\phi\),再检验弃建/续建决策是否真的踩在模型预测的 \(K^*\) 上。如果能做到,这篇 1993 年的纯理论,就能在三十年后被数据正式地审一次——而这恰恰是实物期权文献长期欠缺的一环。
